AVANCES DE OBRA

RIVADAVIA 2575, SANTA FE, ARGENTINA

En nuestro compromiso por mantenerte informado, te presentamos los últimos avances en nuestras obras. Cada etapa refleja nuestro enfoque en la calidad y la dedicación al detalle, asegurando que cada proyecto cumpla con los más altos estándares. Te invitamos a explorar los progresos y a compartir con nosotros este emocionante viaje hacia la culminación de cada desarrollo.

NOVIEMBRE 2025

SOFIA IV | LA RIOJA 2433

RUBRO TERMINACIONES

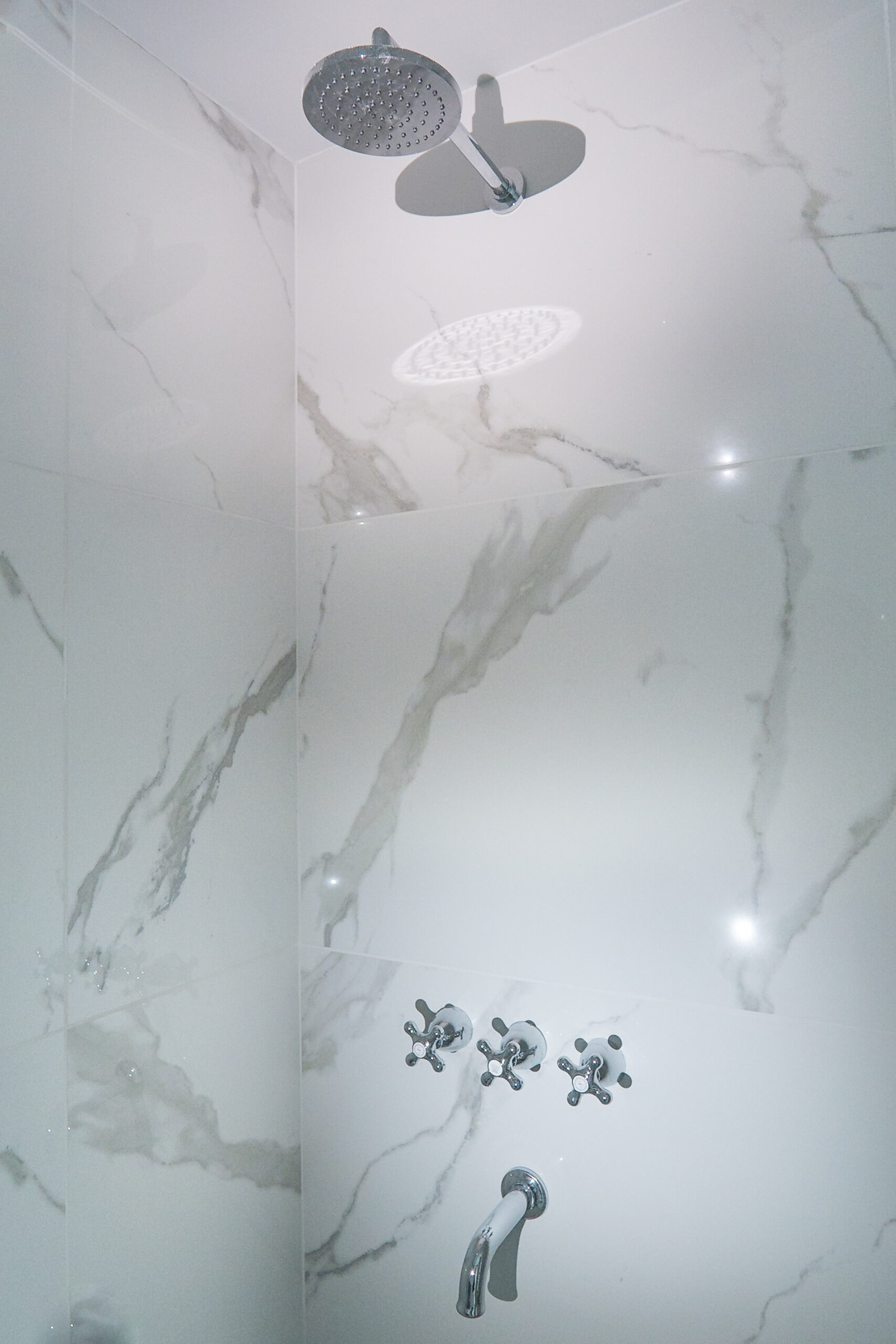

• Se finalizó instalación de mesadas de cocinas y lavadero del 12°P

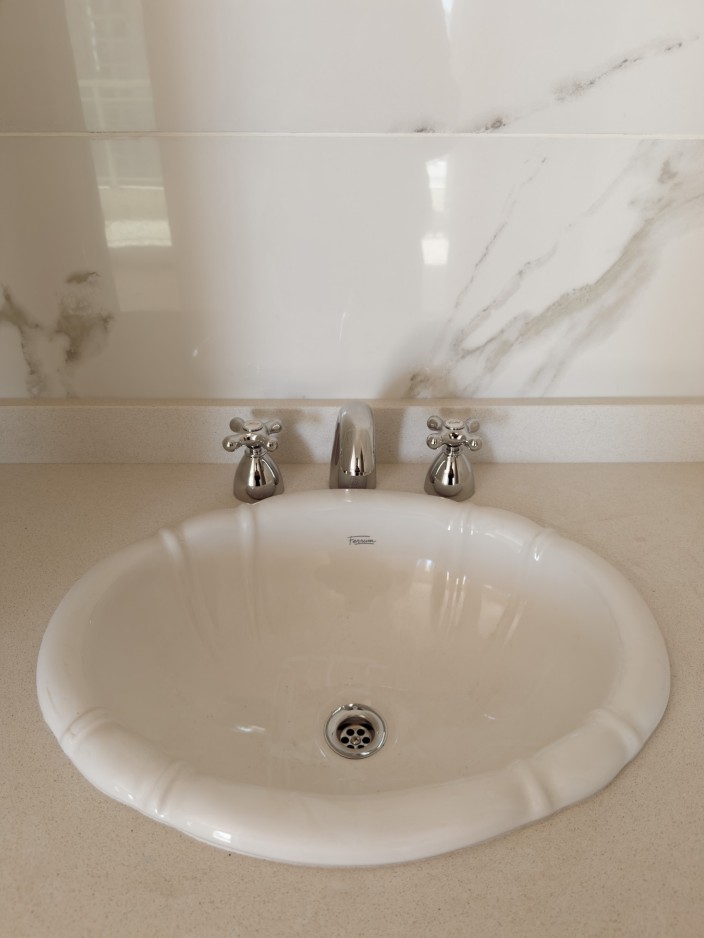

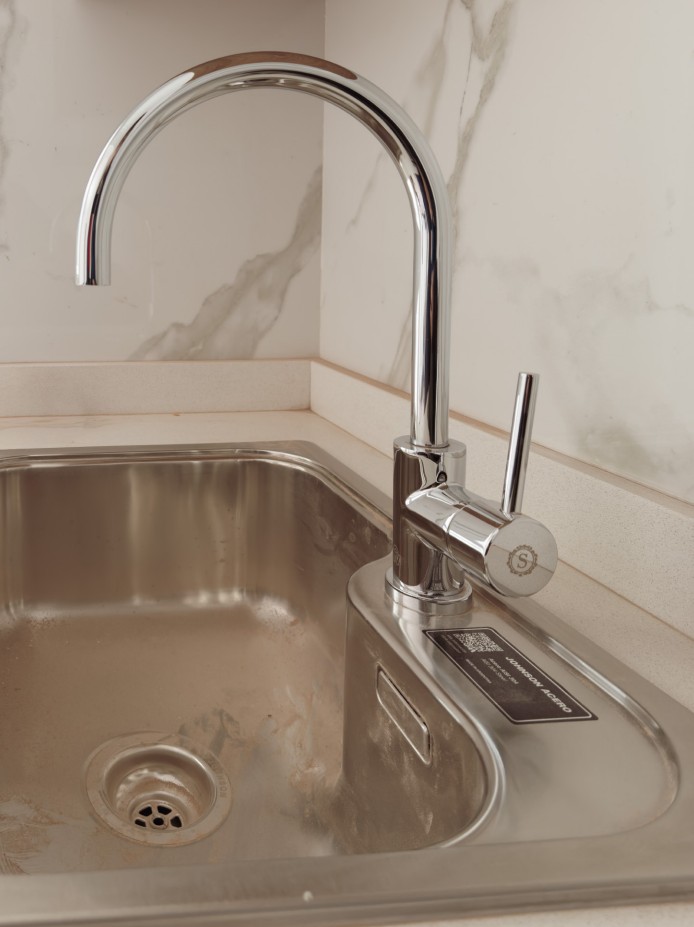

• Se colocaron hornos, anafes y calderas faltantes del 12°P
• Se finalizó la colocación de herrajes en puertas de dptos.
• Se realizó el automistismo y cableado de portón de cocheras.

• Se realizó impermeabilización de terraza

• Se terminaron de colocar pasamanos metálicos en escalera.
• Se colocaron luminarias de logos
• Se instaló el cartel Corporeo en Frente PB

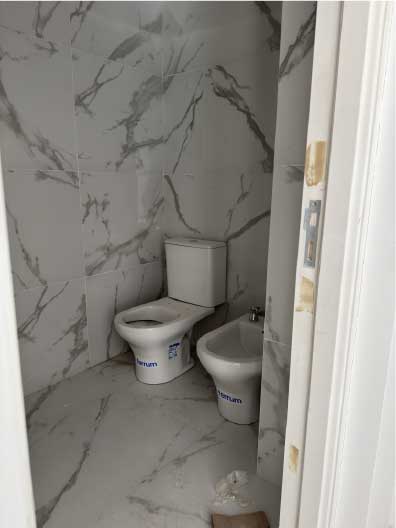

• Se colocaron mangueras de incendio y matafuegos
• Se realizó la puesta en marcha del ascensor.
• Se colocó piso y espejos en ascensor.
• Se realizó la inspección final de GAS
• Se realizaron terminaciones varias.
• Se dejó instalada y en funcionamiento la bomba sumergible del pozo en sala de bombas.

PEM03856
PEM03861

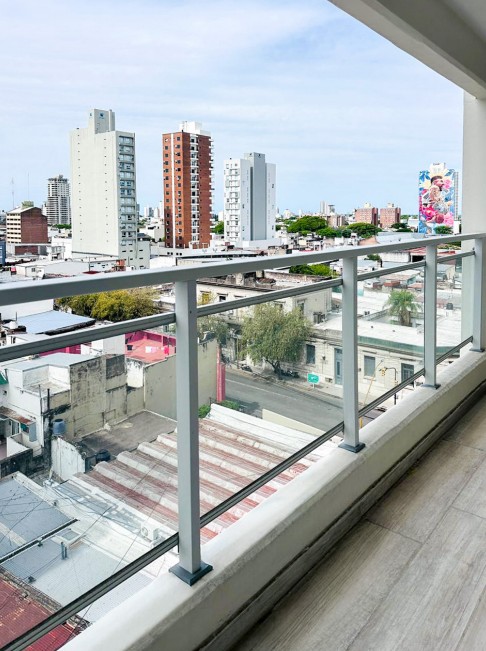

PEM03872

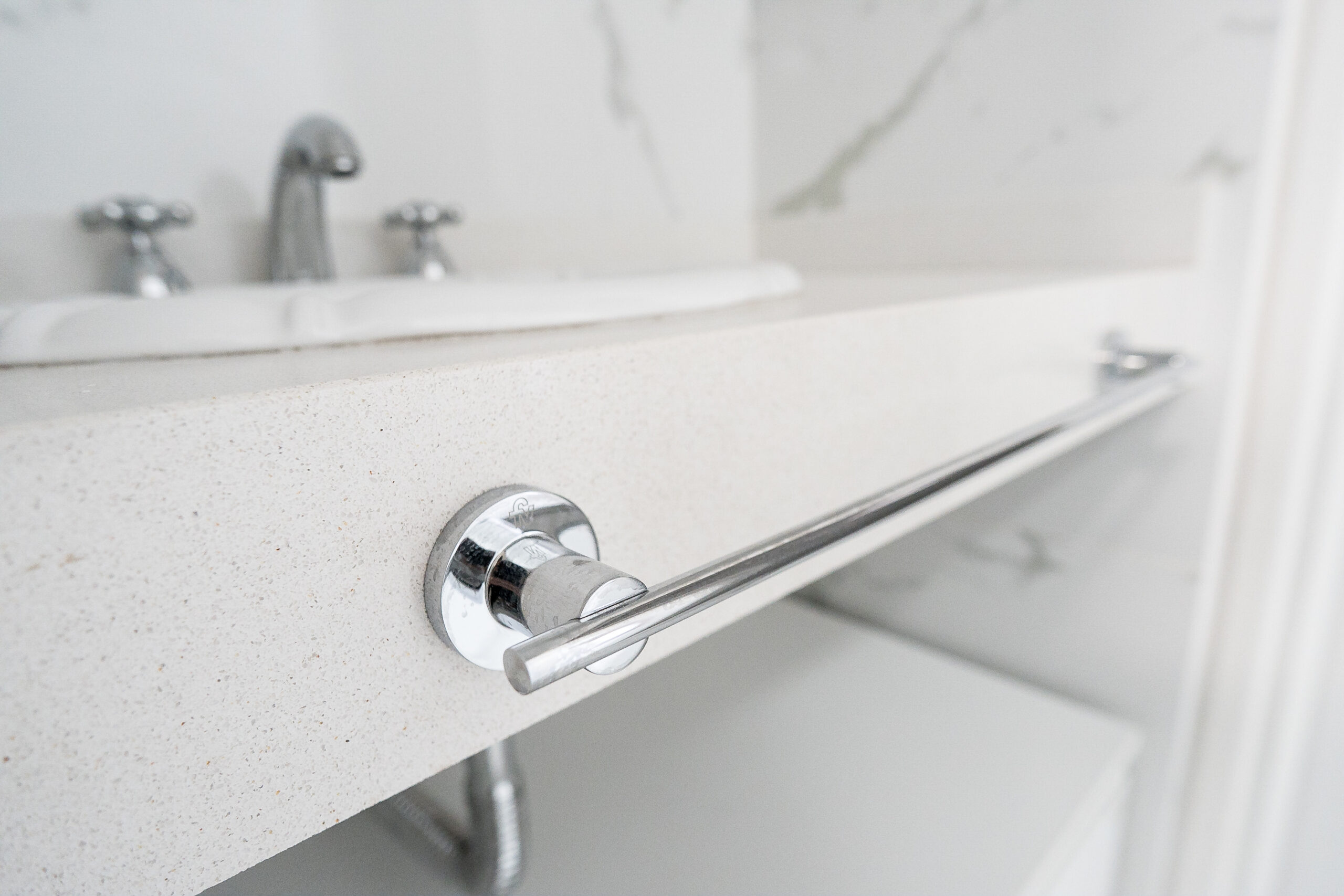

PEM03865
PEM03866

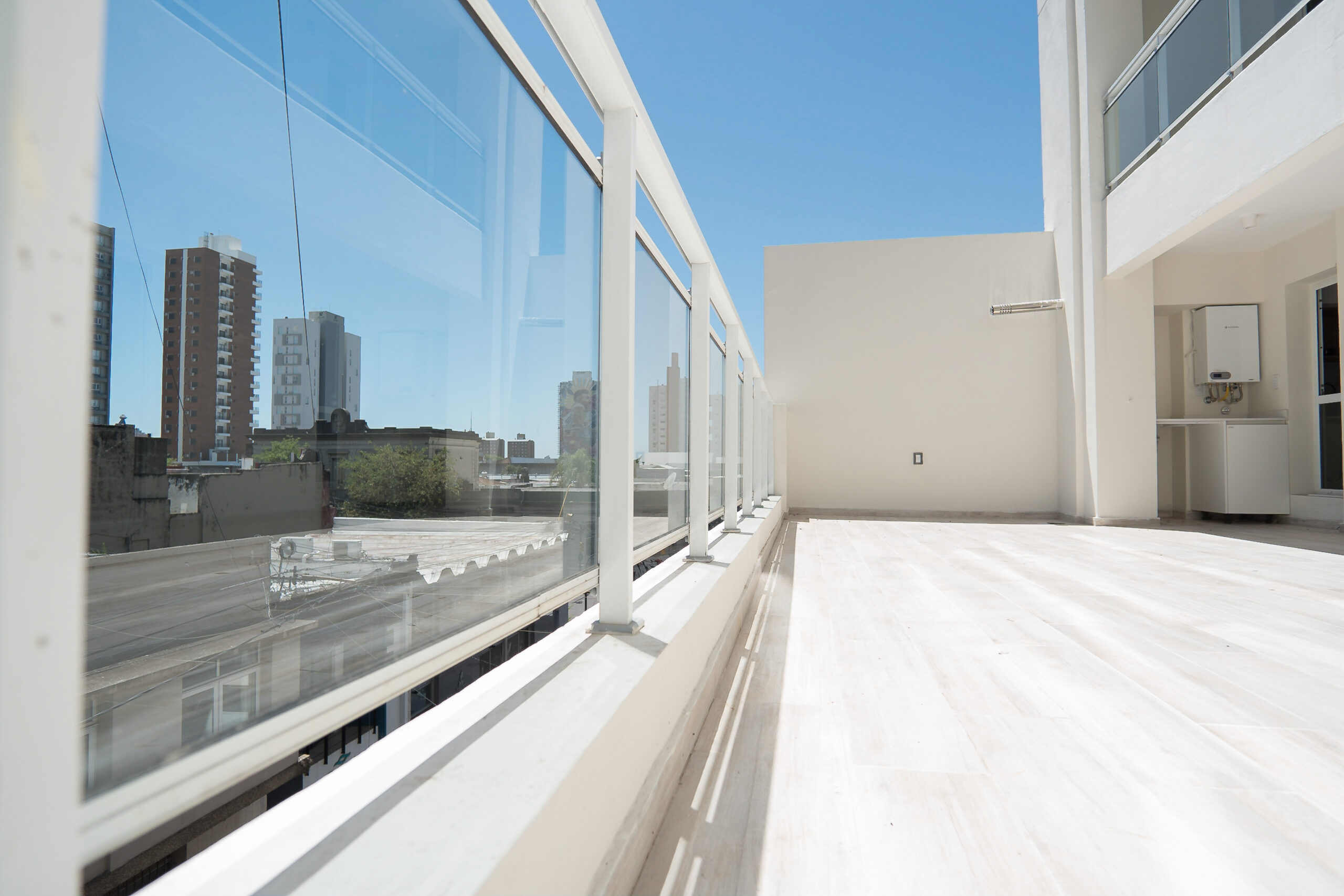

PEM03920
PEM03868
PEM03832
PEM03827
PEM03905
PEM03919

OCTUBRE 2025

SOFIA IV | LA RIOJA 2433

RUBRO INSTALACIÓN
• Se realizó el automatismo y cableado de portón de cocheras.

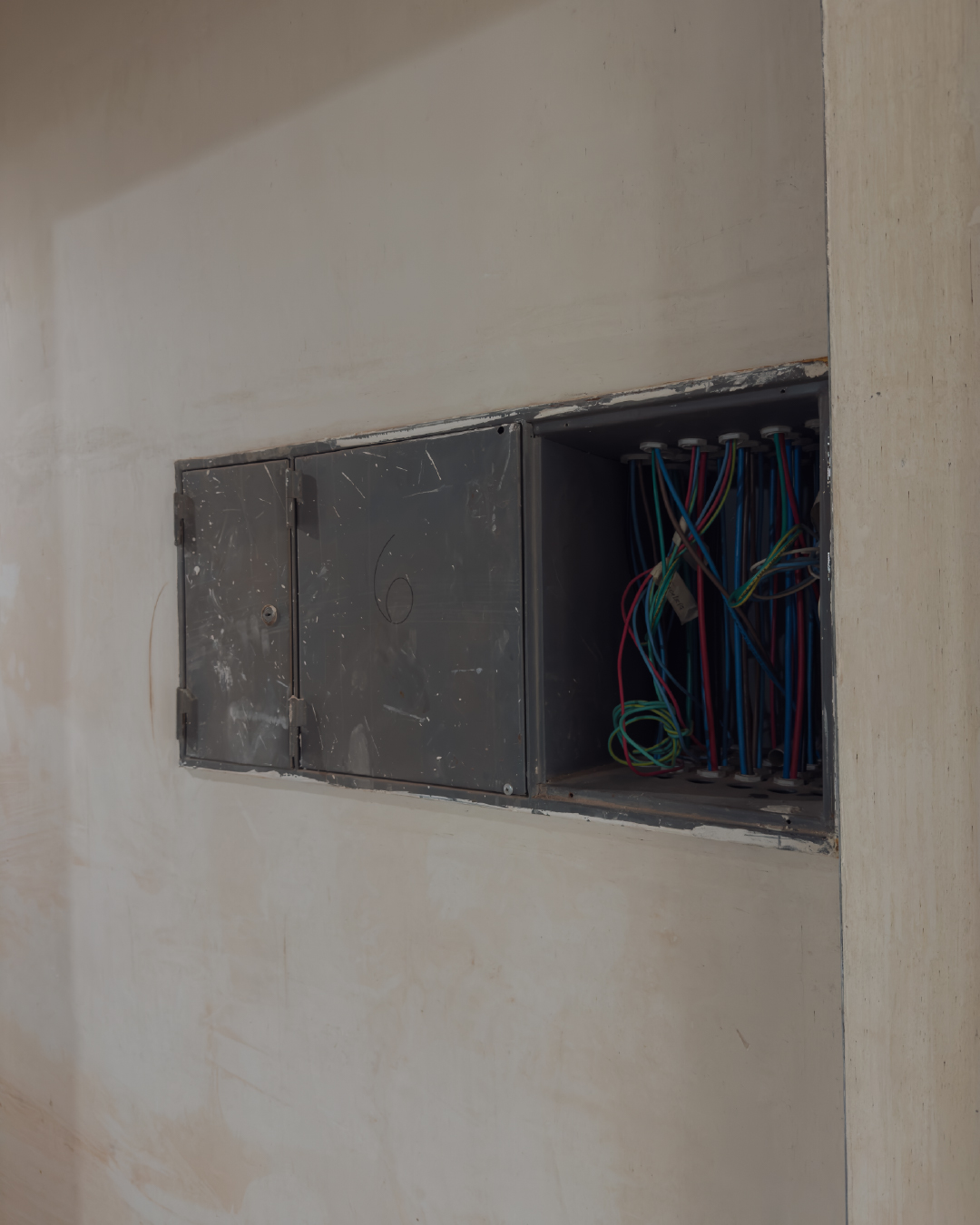

• se armó tablero general de medidores.
• Se instalaron artefactos de luz, sensores y luces de emergencias en
espacios comunes.

RUBRO YESERÍA
• Se finalizó con yesería de planta baja.

RUBRO TERMINACIONES
• Se finalizó masillado y pintura gruesa de interiores.
• Se están realizando detalles de pintura en departamentos y balcones.
• Se ejecutó el H° llaneado de cochera 1°P y se realizó toda la pintura de
ese nivel.
• Se realizó contrapiso y colocación de losetas de vereda.

RUBRO COLOCACIÓN

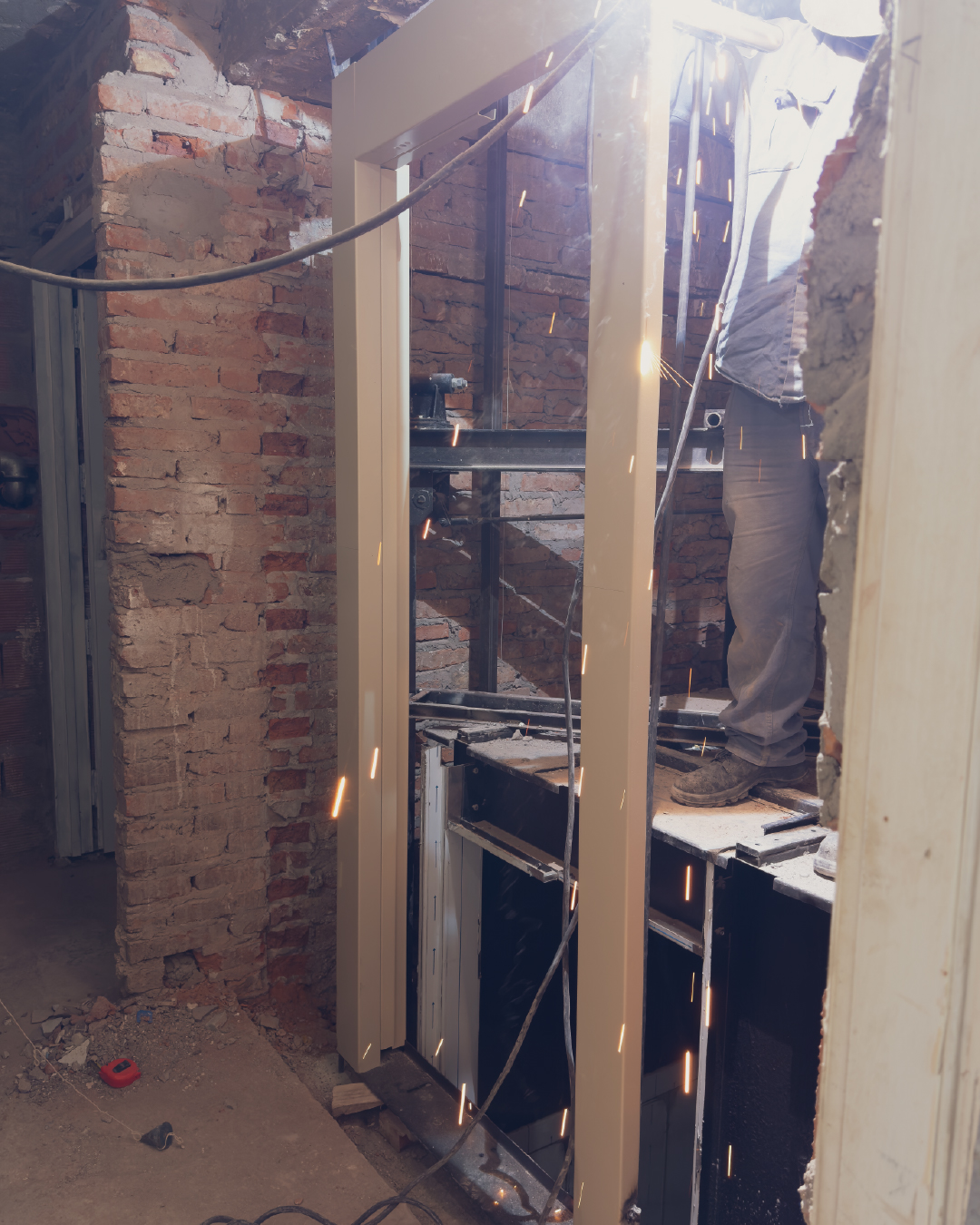

• Se finalizó colocación de pisos y revestimientos.
• Se colocaron hornos, anafes y calderas faltantes.

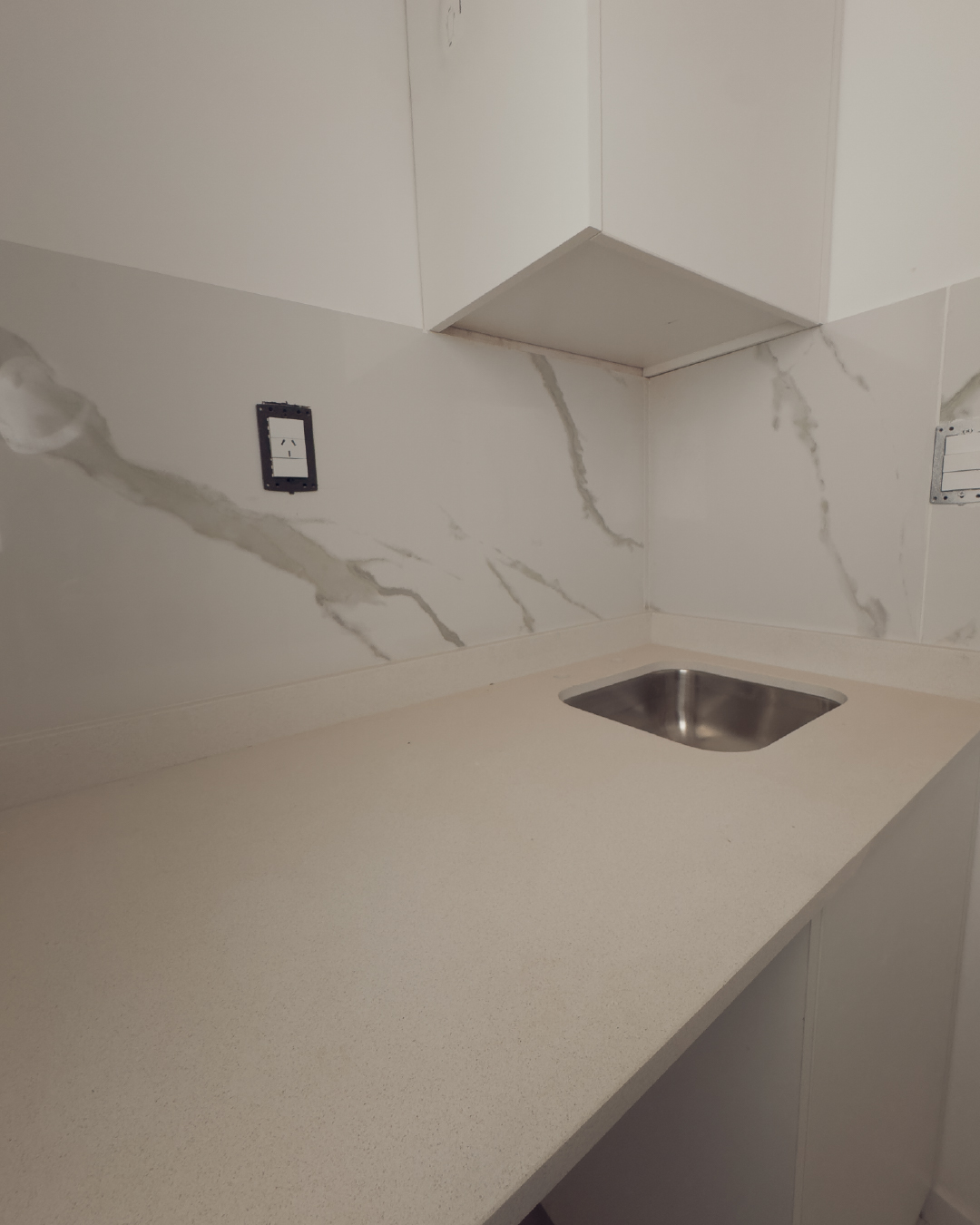

• Se finalizó instalación de mesadas de cocinas y lavadero.
• Se avanzó con la colocación de herrajes en puertas de departamentos.
• Se colocaron molduras y balaustres.
• Se colocó puerta de ingreso y control de acceso.

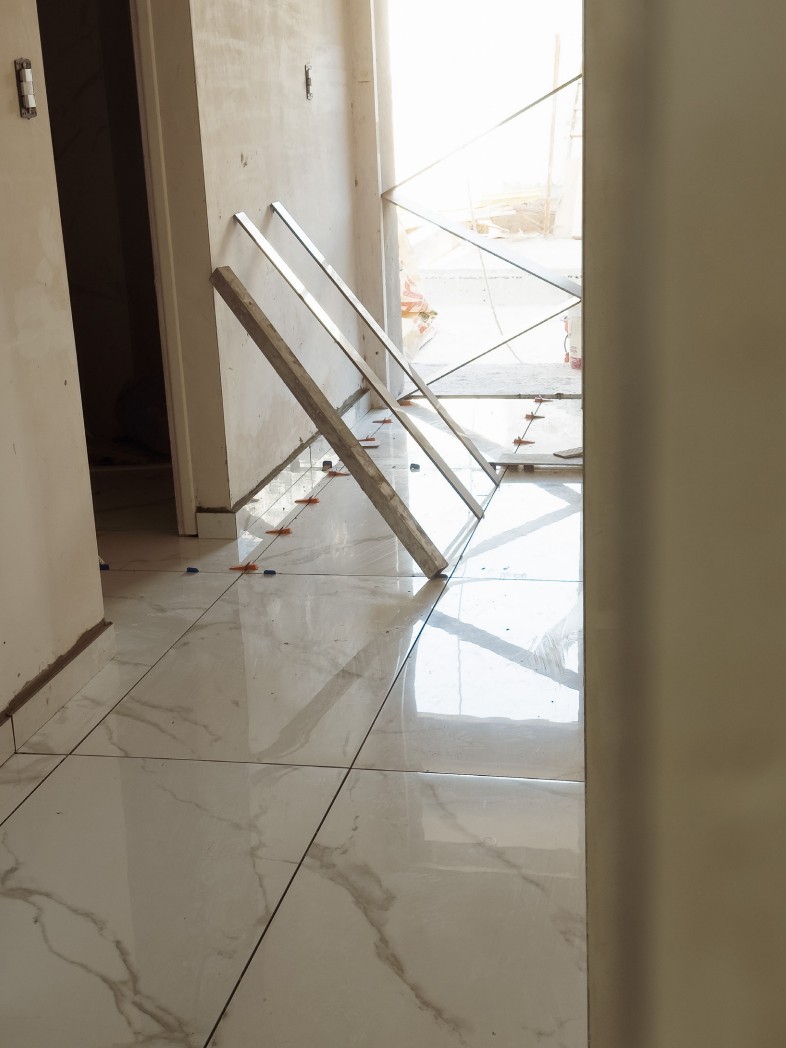

• Se colocaron barandas de escalera.

1
2
3
4
5
6
7
8
9

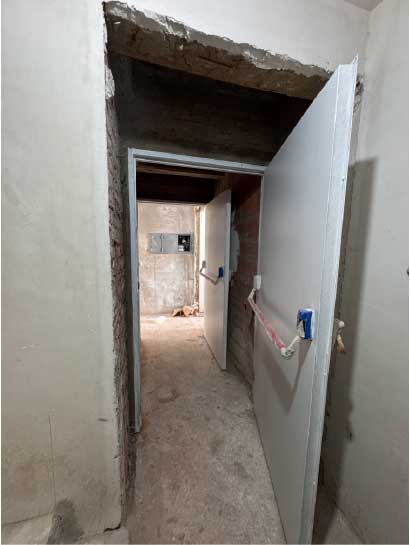

10

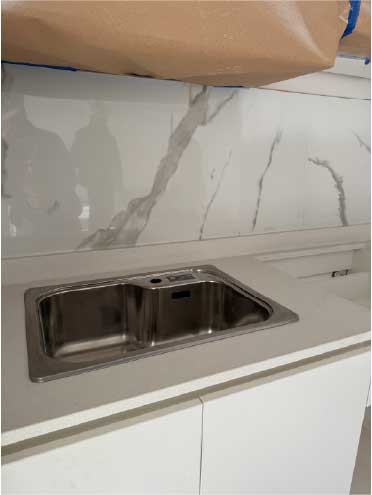

12

SEPTIEMBRE 2025

SOFIA IV | LA RIOJA 2433

RUBRO INSTALACIÓN
• Se finalizó cableado, llaves y tableros en departamentos.
• Se finalizó instalación de mesadas de cocinas y lavadero.
• Se finalizó colocación de puertas contra incendio.
• Se finalizó la instalación de griferías.
• Se realizó el cableado de porteros.
• Se realizaron nuevas conexiones agua y cloaca.
• Se comenzaron a instalar hornos, anafes y calderas.

RUBRO YESERÍA
• Se finalizó con yesería de palieres

RUBRO TERMINACIONES
• Se avanzó con pintura interior hasta el piso 11 inclusive.
• Se pintaron los logotipos de SOFIA
• Se están colocando molduras en terraza.

RUBRO COLOCACIÓN
• Se finalizó la colocación de pisos de escalera.
• Se finalizó la colocación de porcelanatos en palieres.
• Se colocó el portón de cocheras.

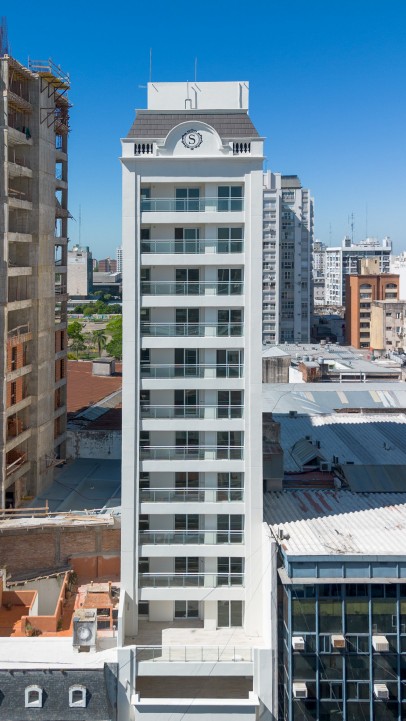

7

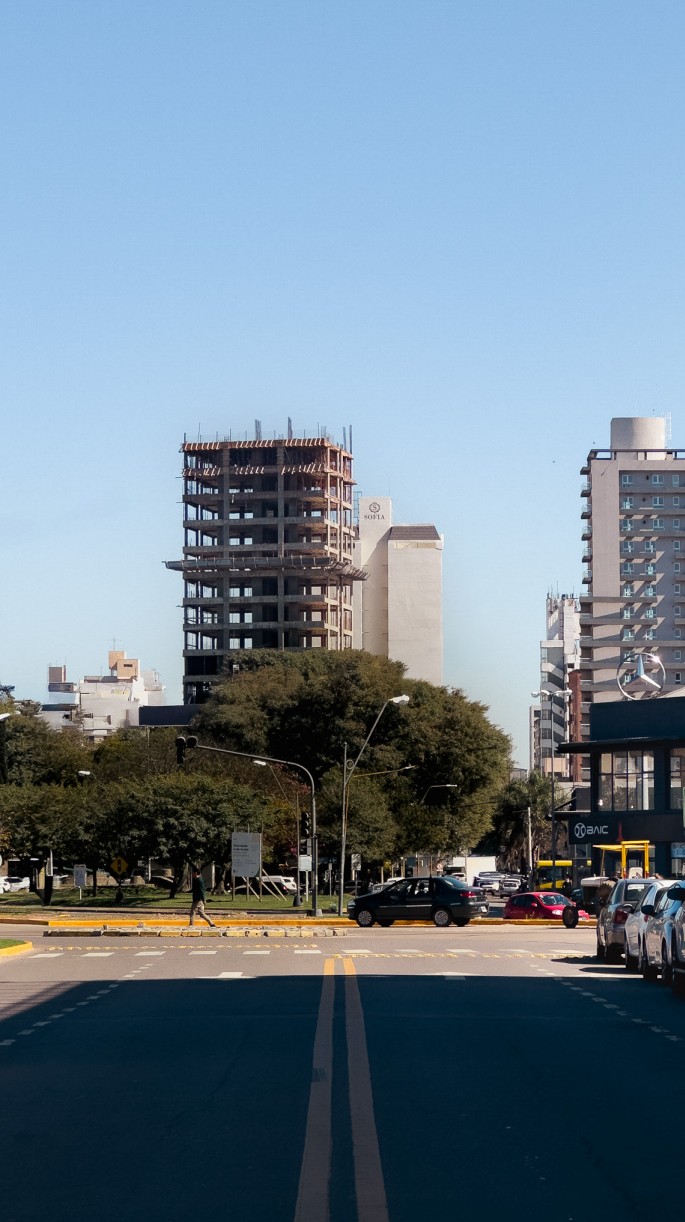

1

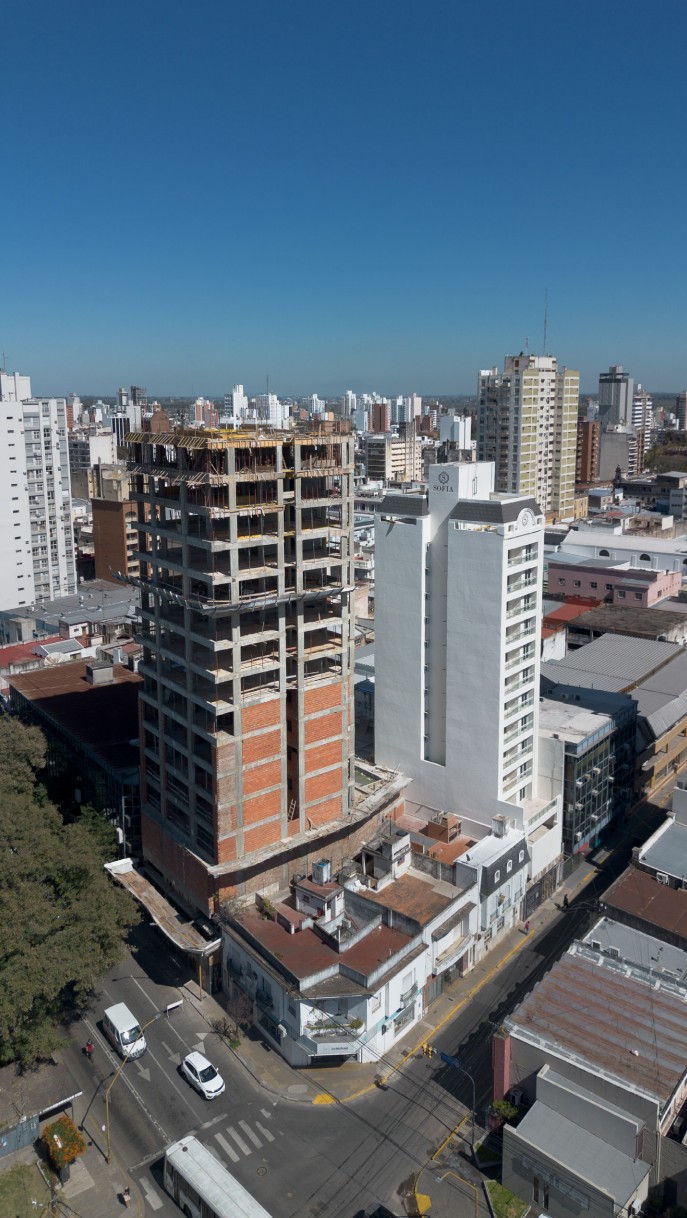

3

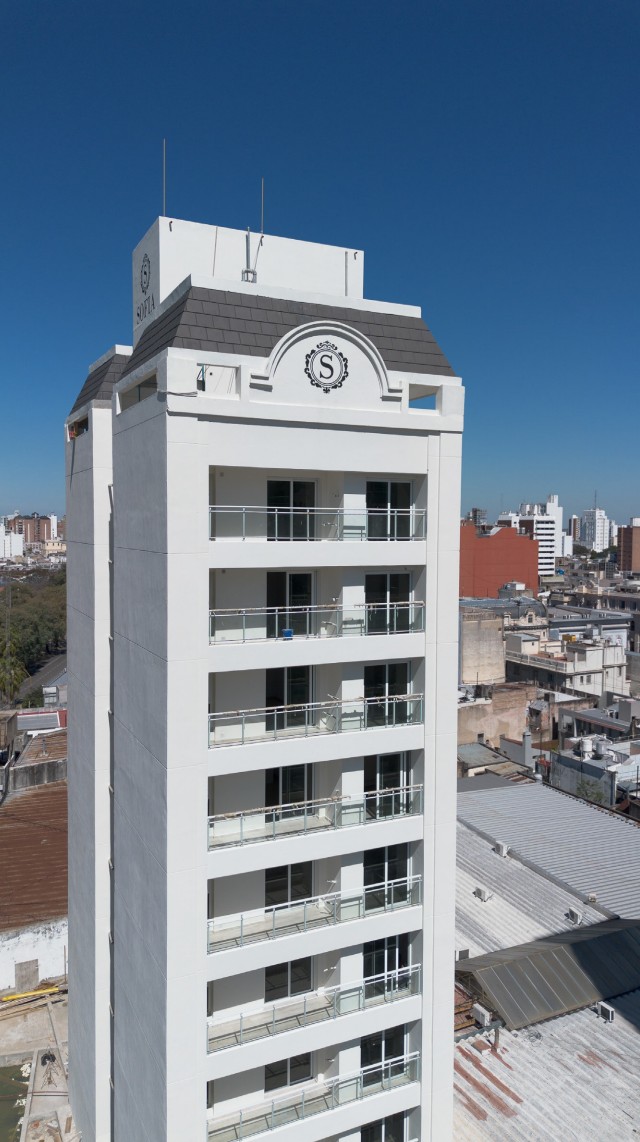

4
5
6
8
13
11
9
10

AGOSTO 2025

SOFIA II | RIVADAVIA 2575

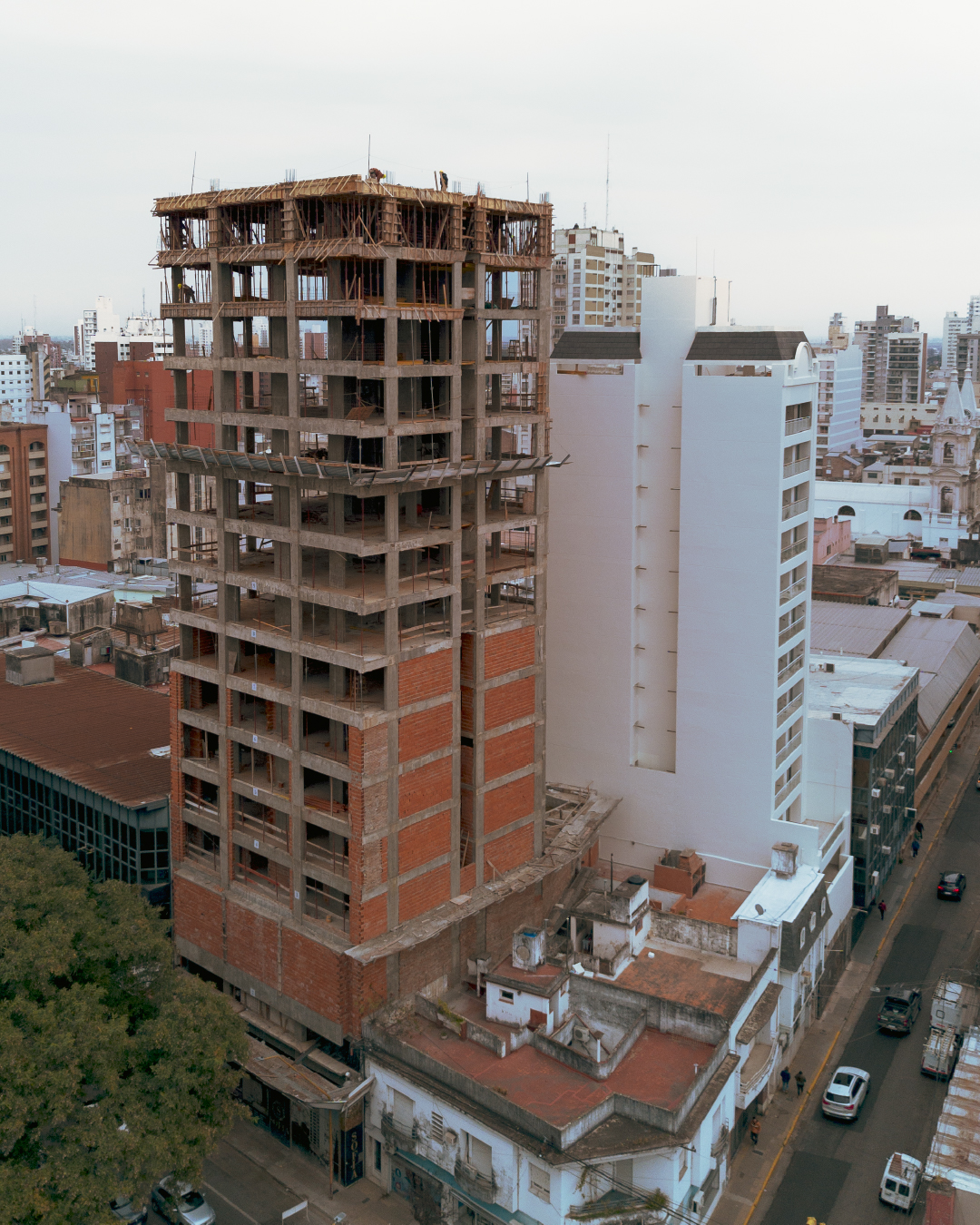

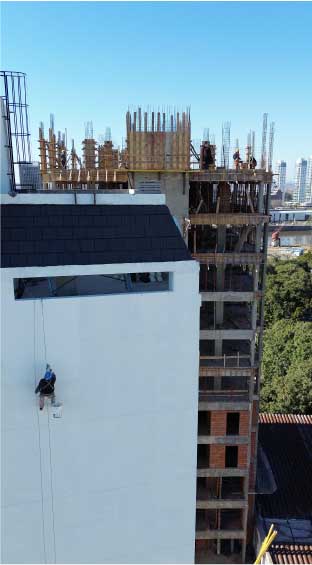

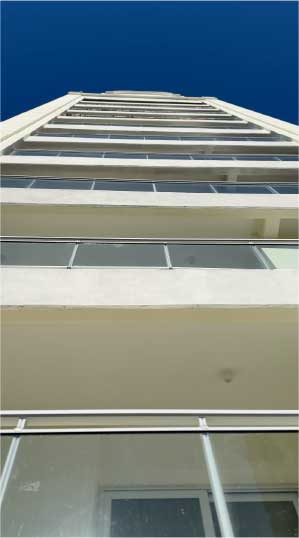

RUBRO ESTRUCTURA | Ejecutó la losa hasta piso 16.

SOFIA IV | LA RIOJA 2433

RUBRO INSTALACIÓN
• Se realizó colocación de pisos y revestimientos de piso 12.
• Se realizó cableado, llaves y tableros en dptos. hasta piso 12 inclusive.
• Se realizó montaje de ascensor (guías, contrapesos, cabina y marcos).
• Se ejecutaron cañerías montantes de inst. eléctrica de PB a piso 1.
• Se realizó el cableado de montante eléctrica.
• Se comenzó la instalación de griferías

RUBRO YESERÍA
• Se avanzó con yesería de palieres (de pisos 12 a 2.)
• Se terminaron cierres de frentes de ascensor (mampostería y yesería).
• Se comenzaron tareas en PB, niveles, preparación de plataformas para
cielorrasos.

RUBRO TERMINACIONES
• Se avanzó con pintura interior 2da mano hasta el piso 11 inclusive. • Se completó pintura exterior en medianeras. Avanzando con balcones y terraza. • Se finalizó colocación de puertas contra incendio • Se avanzó con la colocación de pisos de escalera (de pisos 12 a 3).

7
1
3
4
5
6
8
13
11
9
10

JULIO 2025

SOFIA II | RIVADAVIA 2575

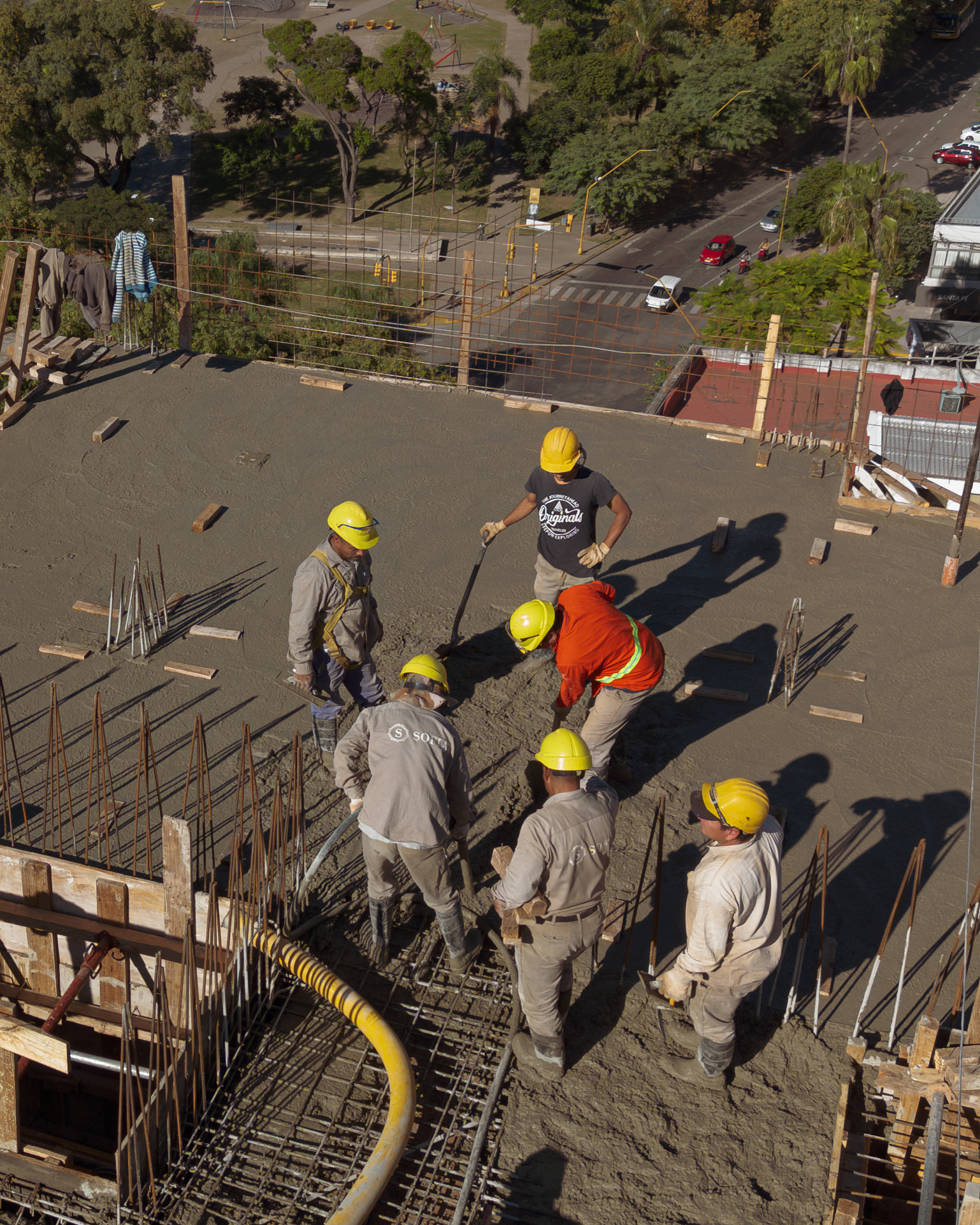

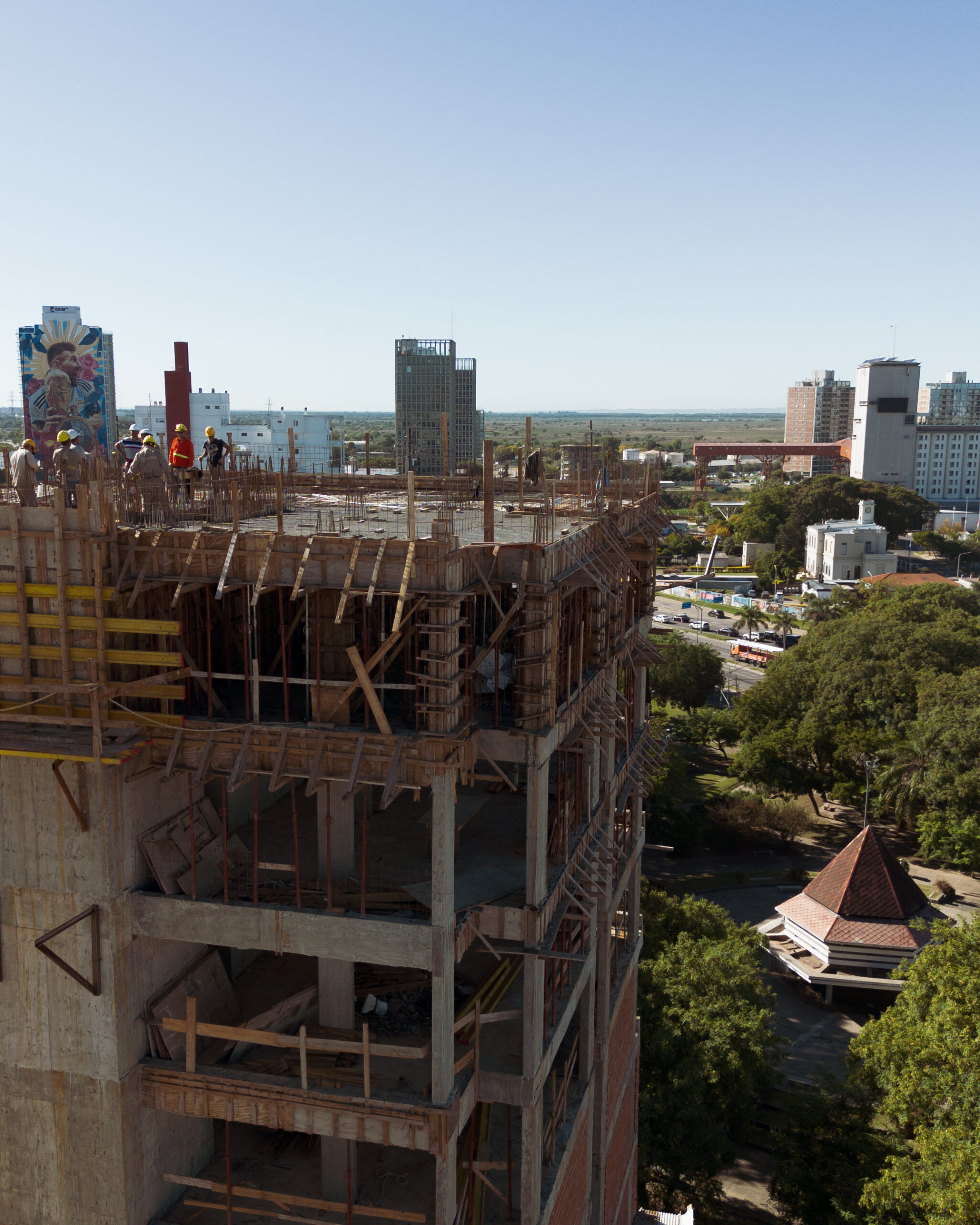

RUBRO ESTRUCTURA | Ejecutó la losa hasta piso 15.

SOFIA IV | LA RIOJA 2433

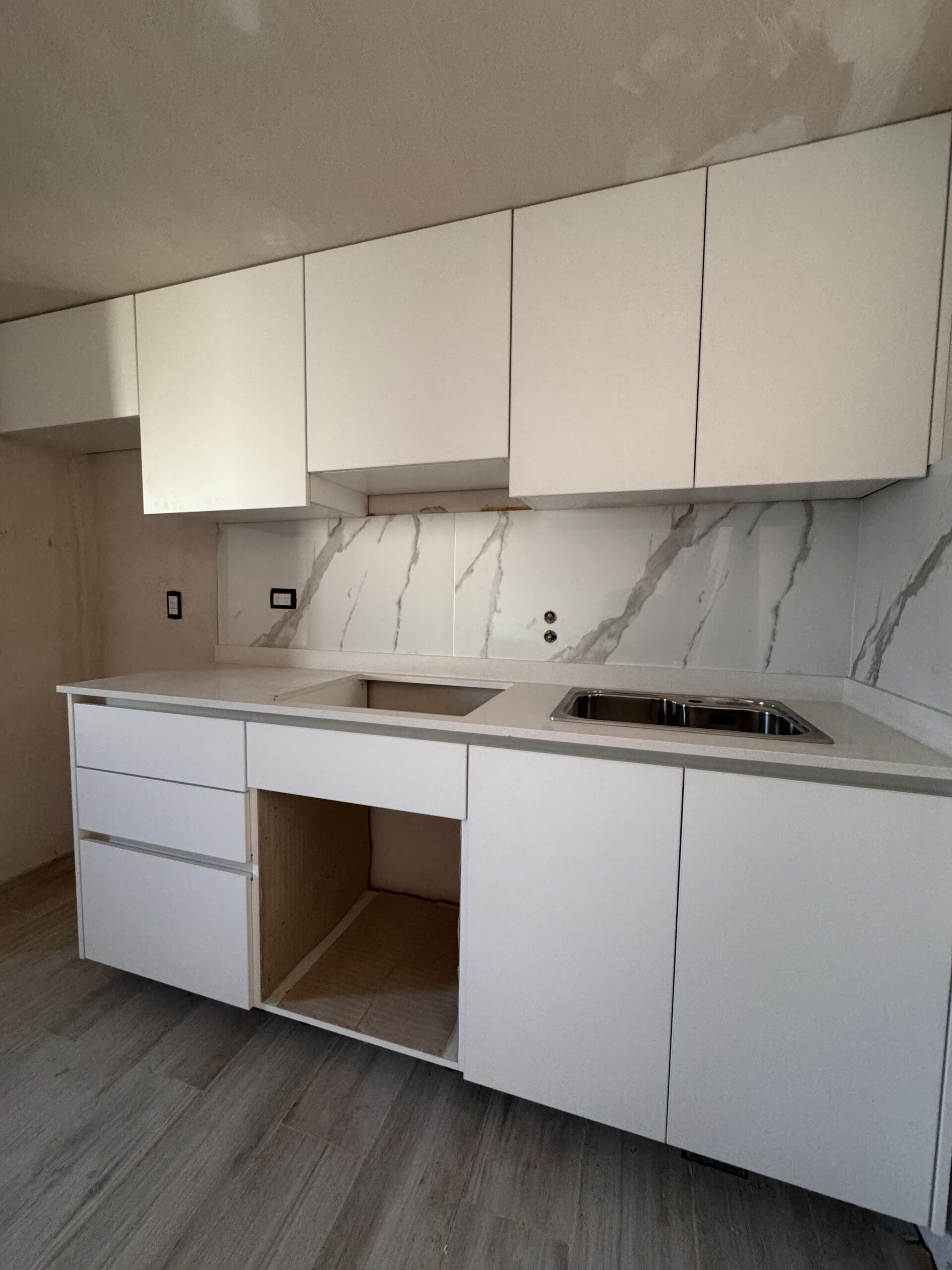

RUBRO INSTALACIÓN | Se realizó la instalación de amoblamientos de cocina y lavaderos hasta el piso 12 inclusive. Se colocaron mesadas de cocina y lavaderos. Se comenzó la colocación de pisos en escaleras y palieres. Se ejecutó cañerías de montante eléctrica. Se realizó el montaje de ascensor.

RUBRO YESERÍA | Se finalizó yesería del piso 12. Se avanzó con yesería en palieres.

RUBRO TERMINACIONES | 2da Mano de Pintura interior hasta piso 10. Terminaciones de pintura exterior de fachadas y medianera. Se finalizó la instalación de puertas contra incendio.

SOFIA_AGO25_OBRAS SOFIA II_2-100

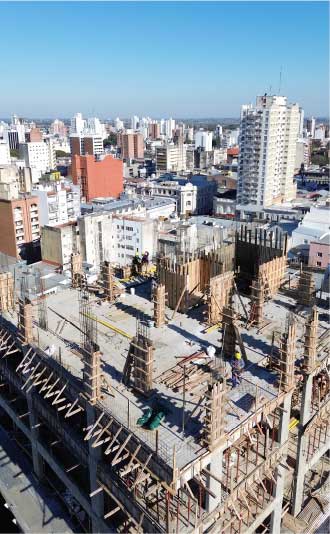

SOFIA_AGO25_OBRAS SOFIA II_10-100

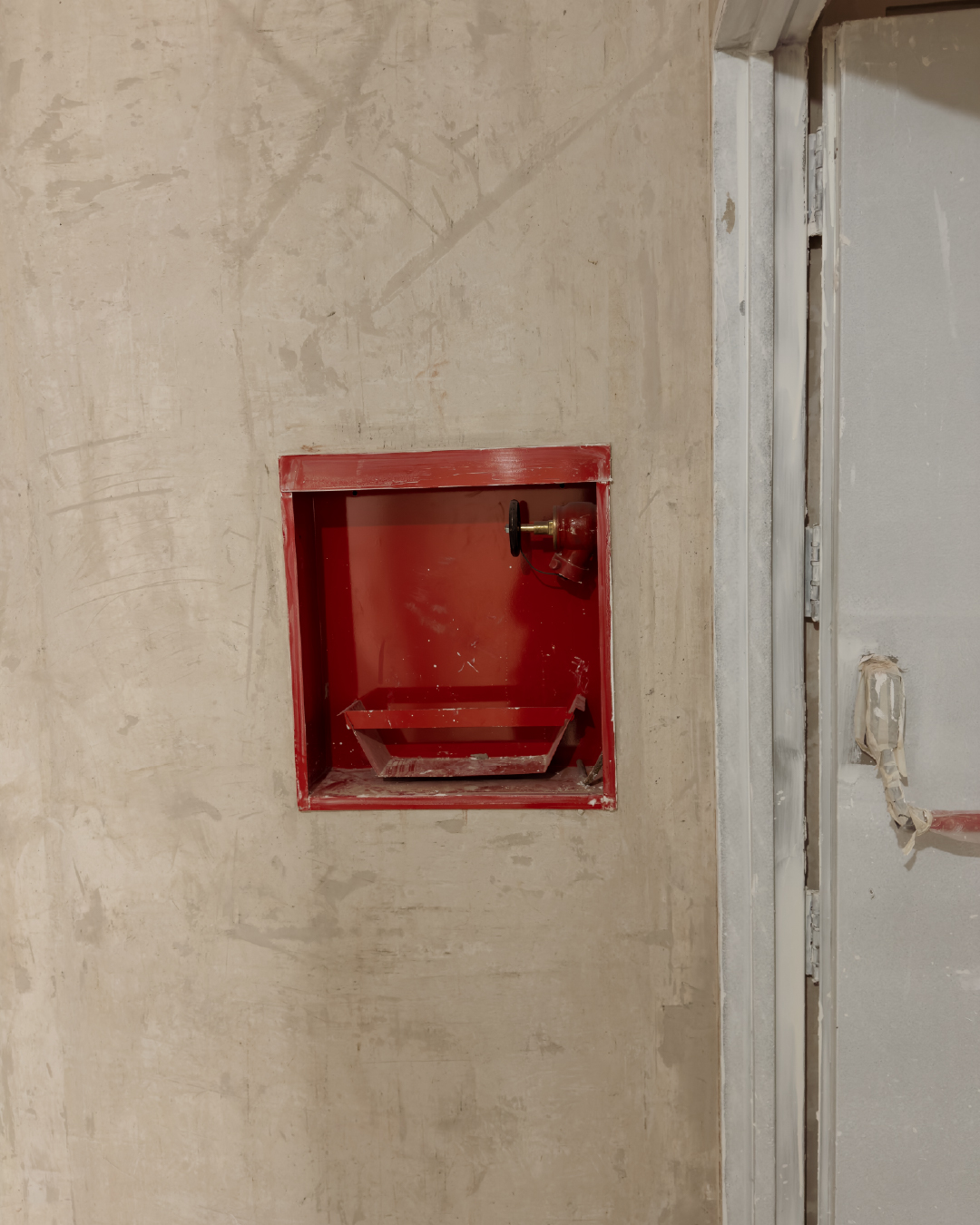

SOFIA_AGO25_OBRAS SOFIA II_9-100
SOFIA_AGO25_OBRAS SOFIA II_8-100

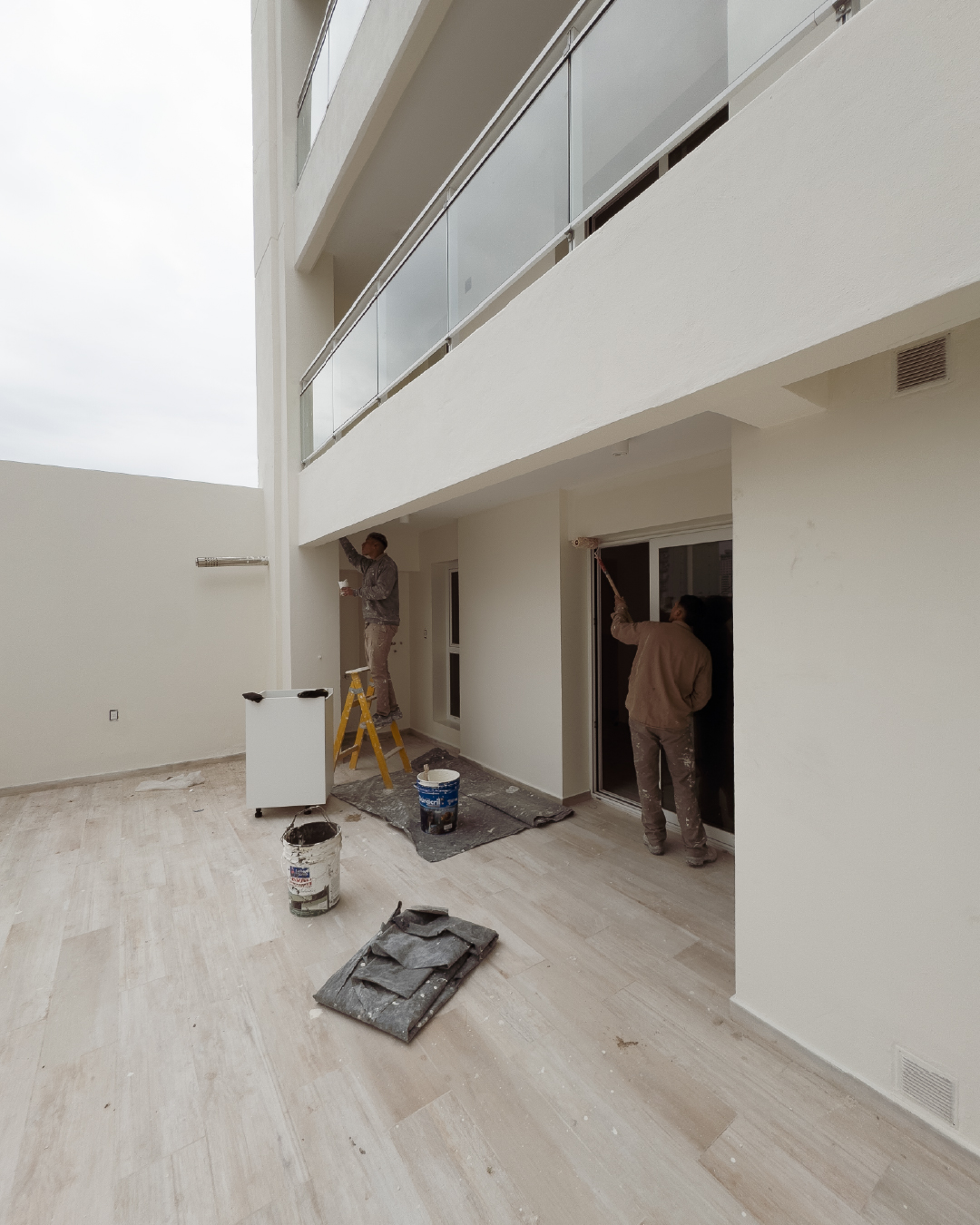

SOFIA_AGO25_OBRAS SOFIA II_7-100
SOFIA_AGO25_OBRAS SOFIA II_6-100

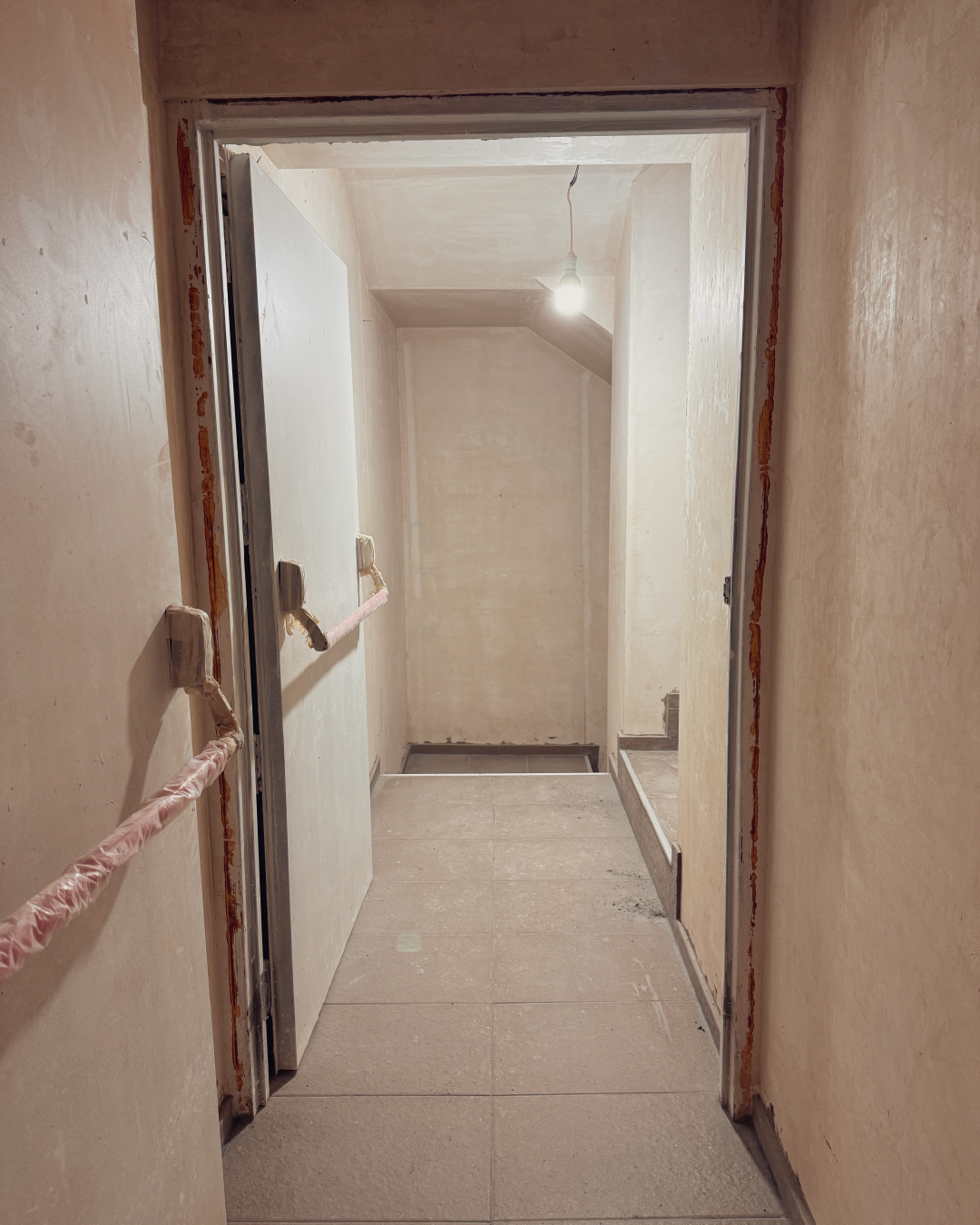

SOFIA_AGO25_OBRAS SOFIA II_5-100
SOFIA_AGO25_OBRAS SOFIA II_4-100

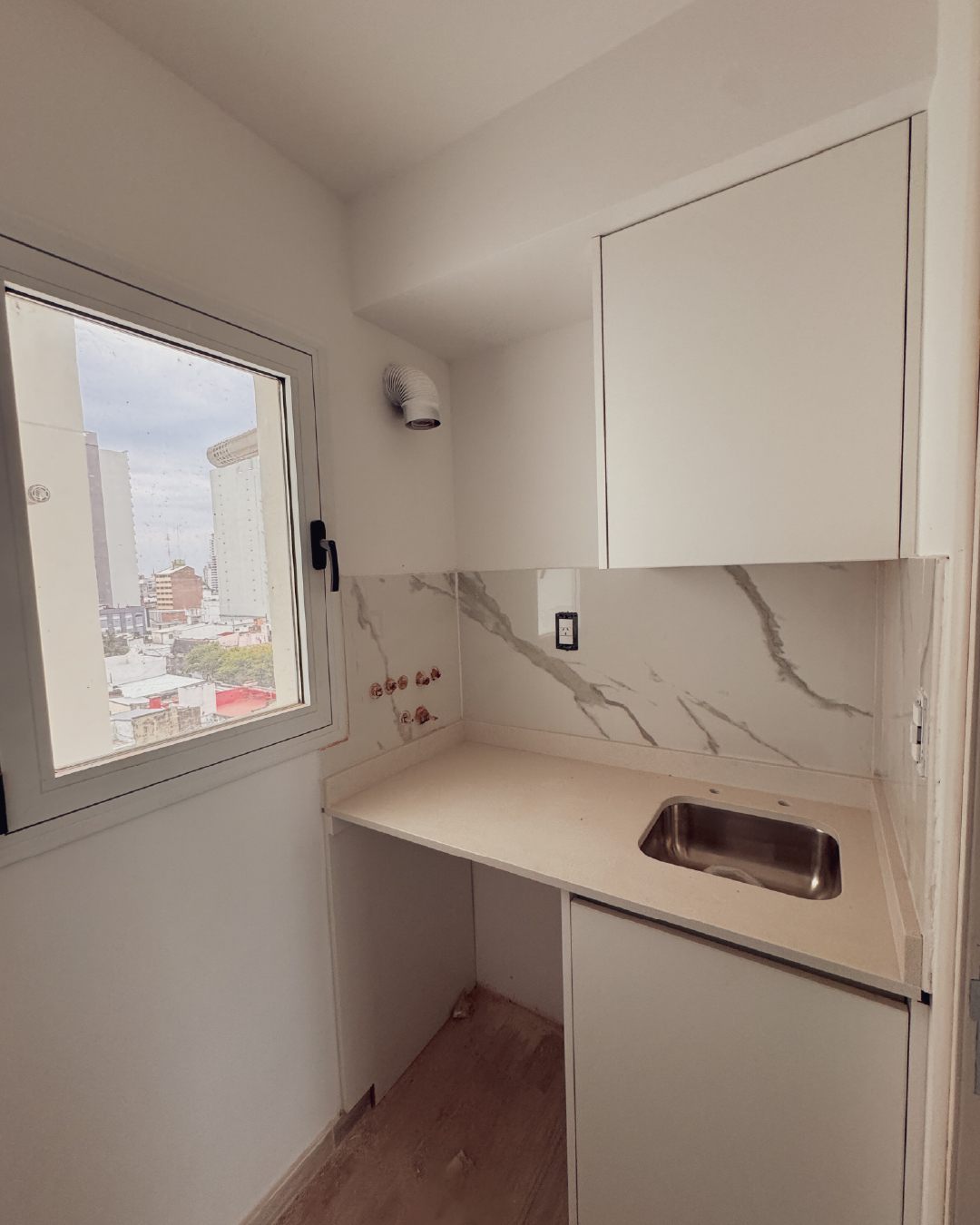

SOFIA_AGO25_OBRAS SOFIA II_3-100

JUNIO 2025

SOFIA II | RIVADAVIA 2575

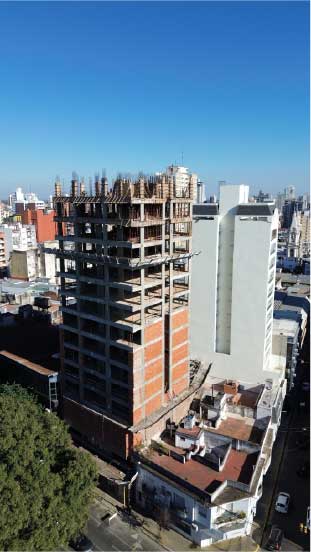

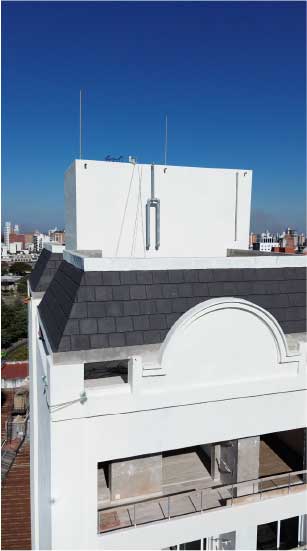

RUBRO ESTRUCTURA | Ejecutó la losa hasta piso 14.

SOFIA IV | LA RIOJA 2433

RUBRO INSTALACIÓN | Se realizó la instalación de amoblamientos de cocina y lavaderos en hasta el piso 8 inclusive. Se completó la instalación de aberturas exteriores. Se comenzó la instalación de puertas contra incendio.

RUBRO YESERÍA | Se finalizó yesería del piso 12. Se comenzó terminaciones de yeso en palieres.

RUBRO TERMINACIONES | Pintura interior en ejecucion hasta piso 10. Avances de pintura exterior del edificio. Se ejecutó la colocación de pisos y revestimientos hasta piso 12. Se completaron las cañerias montantes.

Recurso 2-20
Recurso 3-20
Recurso 4-20
Recurso 5-20
Recurso 6-20
Recurso 7-20
Recurso 8-20
Recurso 9-20
Recurso 10-20

MAYO 2025

SOFIA II | RIVADAVIA 2575

RUBRO ESTRUCTURA | Ejecutó la losa hasta piso 13.

SOFIA IV | LA RIOJA 2433

RUBRO INSTALACIÓN | Instalación de amoblamientos en pisos 3 y 4. Se ejecutó la instalación eléctrica en departamentos de pisos 7 a 11.
RUBRO TERMINACIONES
 | Pintura interior en ejecución hasta piso 10 y pintura exterior. Se terminó yesería del piso 12. Se completaron las cañerías montantes.

IMG_4055
IMG_4400
IMG_4058

ABRIL 2025

TORRE 1

RUBRO ESTRUCTURA | Se ejectutó losa hasta piso 12.

RUBRO ESTRUCTURA | Se ejectutó mampostería del piso 6.

TORRE 2

RUBRO INSTALACIÓN | Se comenzó la colocación de amoblamientos de piso 1 y 2. Se ejecutó la instalación eléctrica de dptos de pisos 1 a 6.
RUBRO TERMINACIONES
 | 1 mano de pintura en balcones. Colocación de barandas en los balcones. Se realizaron carpetas en terraza.

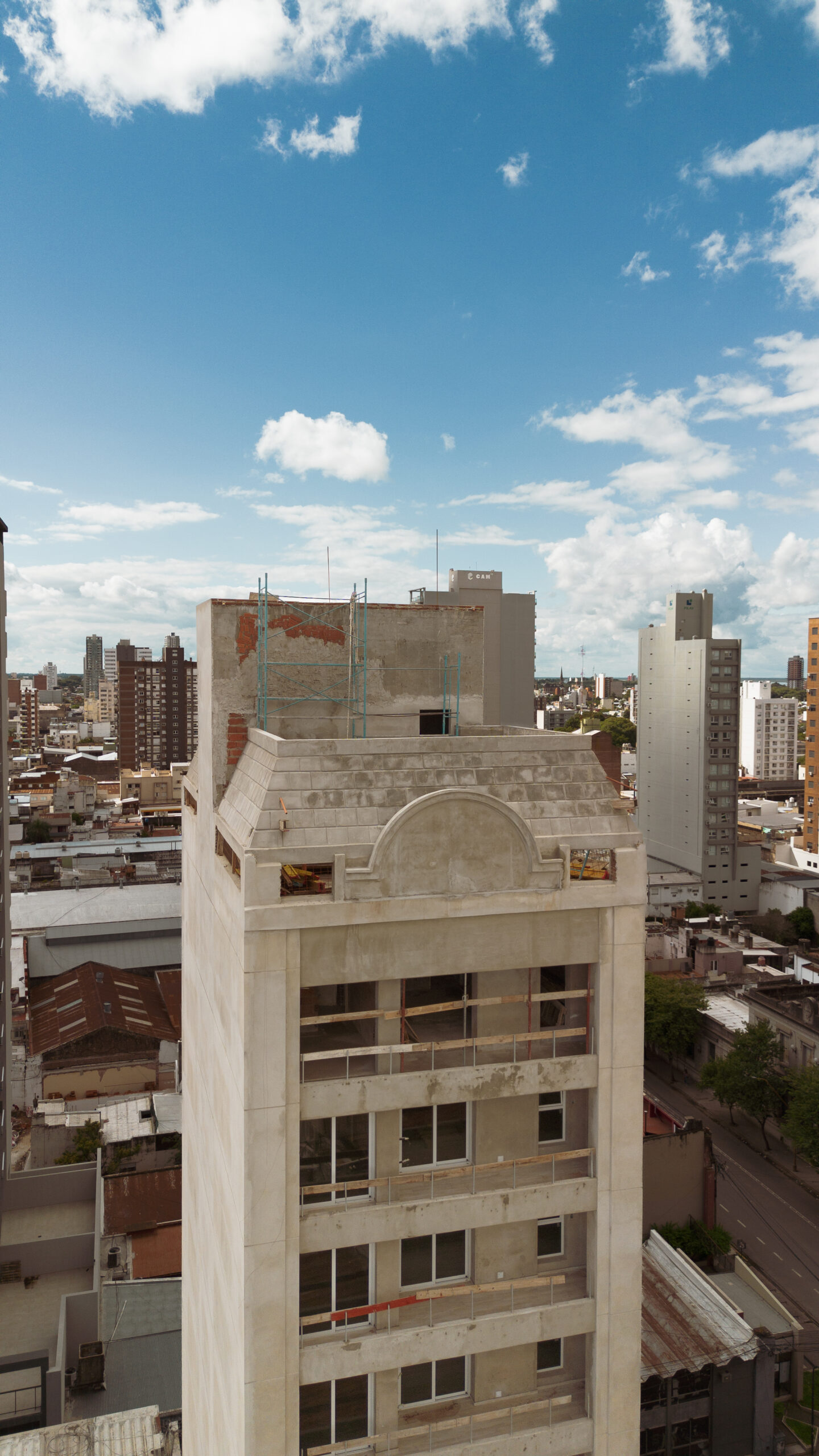

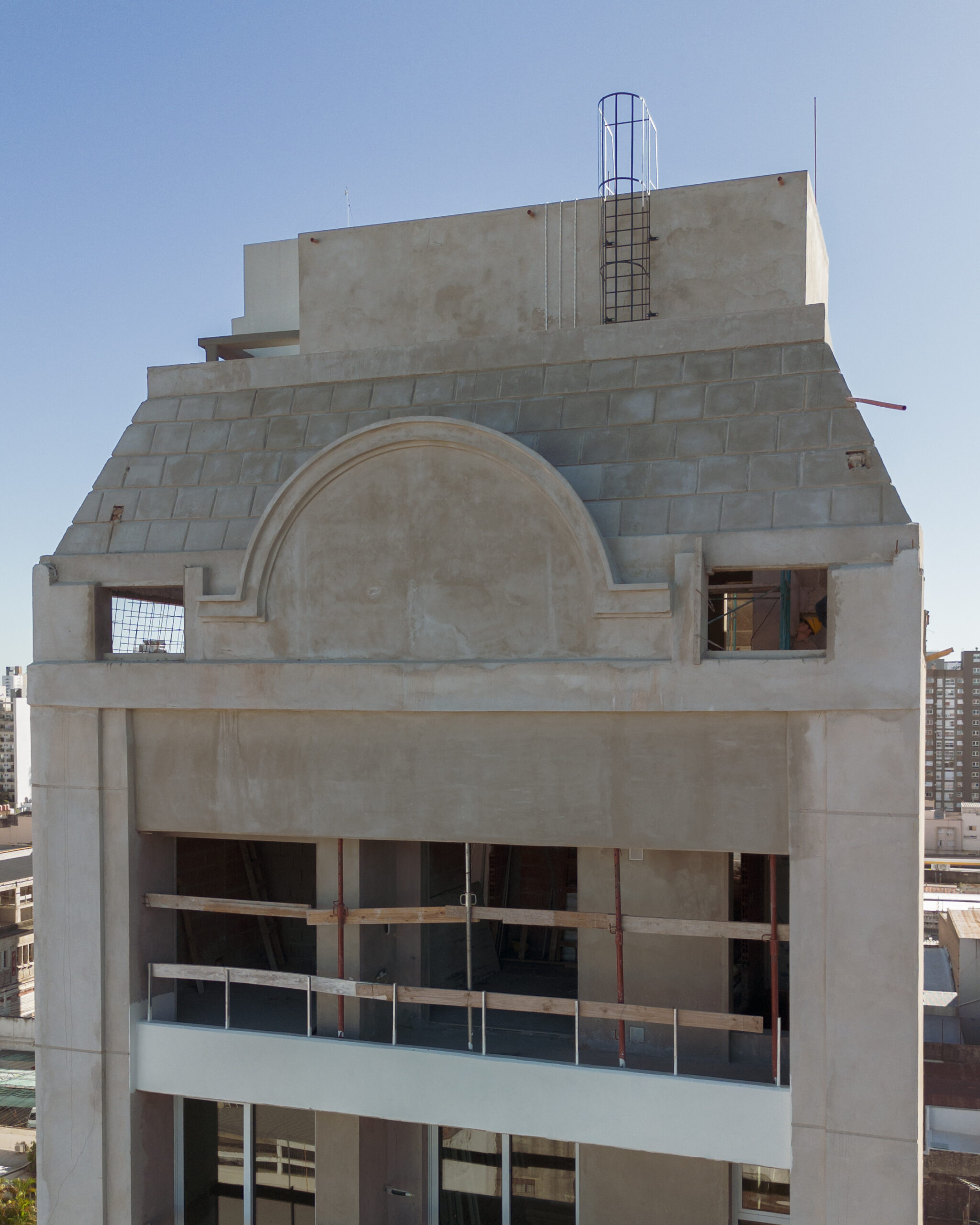

DJI_0086
DJI_0158-Enhanced-NR
DJI_0165-Enhanced-NR
DJI_0179
DJI_0181

MARZO 2025

TORRE 1

RUBRO ESTRUCTURA | Se ejecutó la losa del piso 11
RUBRO ALBAÑILERÍA | Se ejecutó mampostería del piso 5

TORRE 2

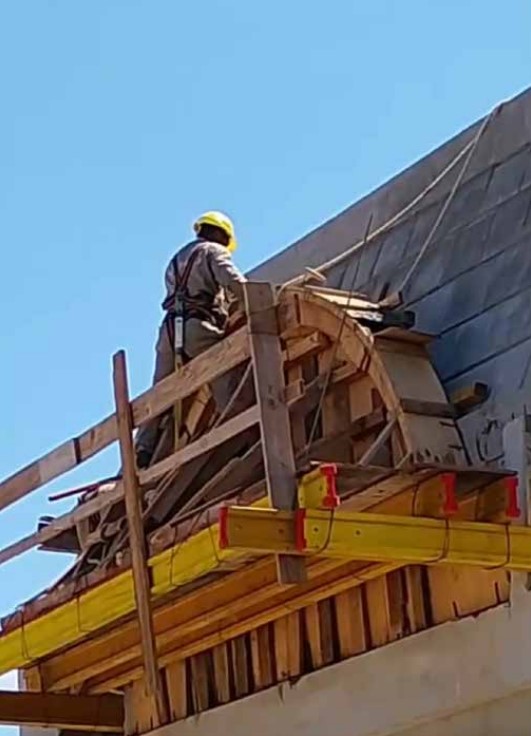

RUBRO ALBAÑILERÍA | Se finalizó el revoque exterior. Comenzó la pintura interior de los departamentos del piso 1 al 6.

RUBRO INSTALACIÓN | Se ejecutó la cámara para estación transformadora en planta baja. Se finalizó el cableado de departamentos. Se avanzó con terminaciones en el sector de tanque y sala de máquinas.

Screenshot_2
Screenshot_3
Screenshot_4
Screenshot_5
Screenshot_6
Screenshot_7
Screenshot_8
Screenshot_27

FEBRERO 2025

TORRE 1

RUBRO ESTRUCTURA | Se ejecutó la losa del piso 9 y 10
RUBRO ALBAÑILERÍA | Se ejecutó mampostería del piso 4

TORRE 2

RUBRO ESTRUCTURA | Basamento de fachada FINALIZADO
RUBRO ALBAÑILERÍA | Revoque exterior en ejecución.
RUBRO COLOCACIÓN | Colocación de aberturas FINALIZADO

RUBRO INSTALACIÓN | Instalación contra incendios FINALIZADO.
Se ejecutó el cableado de departamentos

Captura de pantalla 2025-03-17 173929
Captura de pantalla 2025-03-17 173940
Captura de pantalla 2025-03-17 173946
Captura de pantalla 2025-03-17 173935
Captura de pantalla 2025-03-17 174246
Captura de pantalla 2025-03-17 174159
Captura de pantalla 2025-03-17 174230

ENERO 2025

TORRE 1

RUBRO ESTRUCTURA | Se ejecutaron las losas del piso 7 y 8.
RUBRO ALBAÑILERÍA | Se ejecutó mampostería del piso 3.

TORRE 2

RUBRO ESTRUCTURA | Estructura de hormigón armado finalizada
RUBRO ALBAÑILERÍA | Revoques exteriores de frente y contrafrentes ejecutados.
RUBRO COLOCACIÓN | Colocación de aberturas de aluminio en ejecución.

Mamposterías, yesería, instalaciones, puertas de madera, colocación de porcelanatos en departamentos. FINALIZADO

01
02
03
04
05
01.1
02.1

NOVIEMBRE 2024

TORRE 1

RUBRO ESTRUCTURA | Se ejecuto la losa del piso 6.
RUBRO ALBAÑILERÍA | Se comenzó mampostería en medianera.

TORRE 2

RUBRO ESTRUCTURA | Se finalizó la estructura de hormigón armado.
RUBRO ALBAÑILERÍA | Mampostería general finalizada. Revoques exteriores completos en medianera Este.
RUBRO INSTALACIONES | Instalaciones de gas en departamentos finalizadas. Instalaciones de agua y cloaca en departamentos finalizadas.
RUBRO YESERÍA | Yesería hasta piso 11 ejecutada. Ejecutando caja de escalera.
RUBRO COLOCACIÓN | Colocación de Puertas de madera hasta piso 10. Colocación de porcelanatos hasta piso 10. Colocación de receptáculos de ducha hasta piso 11. Colocación de aberturas de alumino en ejecución.
DJI_0003
DJI_0004
DSC_0821
DSC_0824
DSC_0825
DSC_0829
DSC_0832
DSC_0835
DSC_0837
DSC_0839
DSC_0842
DSC_0851
DSC_0852

OCTUBRE 2024

TORRE 1

RUBRO ESTRUCTURA | Se ejecuto hormigonado de losa del piso 5.
RUBRO ALBAÑILERÍA | Se ejecutaron instalaciones pluviales y cloacales de PB.

TORRE 2

RUBRO ESTRUCTURA | Estructura de hormigon armado finalizada.
RUBRO ALBAÑILERÍA | Mampostería general finalizada.
RUBRO INSTALACIONES
| Instalaciones de gas en departamentos finalizadas. Instalaciones de agua y cloaca en departamentos finalizadas.
RUBRO YESERÍA
| Yesería hasta 11°P ejecutada.
RUBRO COLOCACIÓN
| Colocación de Puertas de madera hasta piso 7. Colocación de porcelanatos hasta piso 6. Colocación de receptáculos de ducha hasta piso 11. Colcación de aberturas de aluminio de pisos 1 y 2.

Screenshot_1
Screenshot_2
Screenshot_3

SEPTIEMBRE 2024

TORRE 1

RUBRO ESTRUCTURA | Se ejecuto hormigonado de losa del 4°P.

TORRE 2

RUBRO ESTRUCTURA | Se finalizó la estructura de hormigón armado.
RUBRO ALBAÑILERÍA | En septiembre se realizó mampostería en piso 11° y 12° ejecutada.
RUBRO INSTALACIONES
| Instalaciones de gas ejecutada hasta piso 11°. Instalaciones de agua y cloaca ejecutadas hasta hasta piso 11°
RUBRO YESERÍA
| Yesería hasta 9°P ejecutada.
RUBRO COLOCACIÓN
| Colocación de Puertas de madera hasta 5°P. Colocación de porcelanatos hasta 3°P. Colocación de receptáculos de ducha hasta 5°P.

Screenshot_1
Screenshot_2
Screenshot_3
Screenshot_4
Screenshot_5
Screenshot_6

AGOSTO 2024

TORRE 1

RUBRO ESTRUCTURA | Estructura de hormigón armado en ejecución. Durante Agosto se 2°P y 3°P, junto a la expansión de terraza y piscina.

TORRE 2

RUBRO ESTRUCTURA | Estructura de hormigón armado Finalizada. Durante Agosto se terminó los sectores de salas de maquinas y tanque de agua.
RUBRO ALBAÑILERÍA | Se encuentra en marcha la albañilería general. Durante el mes de Agosto se ejecutó mampostería de piso 11° y 12°. Se ejecutaron contrapisos/carpetas hasta 11°P. Se colocaron premarcos de aberturas de aluminio hasta 6°P. Se colocaron aberturas de madera en pisos 1° y 2°.
RUBRO INSTALACIONES
| Se están ejecutando las instalaciones sanitarias, de agua, de gas y electricidad en departamentos hasta 11°P.
RUBRO YESERÍA
| Se está ejecutando revestimientos y cielorrasos de yeso en departamentos.
En Agosto se realizó hasta el 9°P.

Screenshot_1
Screenshot_2
Screenshot_3
Screenshot_7

JUNIO 2024

TORRE 1

RUBRO ESTRUCTURA | Estructura de hormigón armado en ejecución. Durante Junio se ejecutó el nivel de entrepiso y preparando el nivel de terrazas 3°P.

TORRE 2

RUBRO ALBAÑILERÍA | Se encuentra en marcha la albañilería general. Durante el mes de Junio se ejecutó mampostería de piso 8 y 9°. Se ejecutaron contrapisos / carpetas hasta 9°P. Se colocaron premarcos de aberturas de aluminio hasta 6°P.
RUBRO INSTALACIONES
| Se están ejecutando las instalaciones sanitarias, de agua, de gas y electricidad en departamentos hasta 8°P.
RUBRO YESERÍA
| Se está ejecutando revestimientos y cielorrasos de yeso en departamentos. En junio se realizó hasta el 4°P.

Screenshot_1
Screenshot_2
Screenshot_3
Screenshot_4

VISITÁ NUESTRO INSTAGRAM

TU HOGAR... A UN CLICK DE DISTANCIA

CONTÁCTANOS
www.sofiadesarrollos.com.ar

Grand Bourg 3569, Santa Fe, Argentina
info@sofiadesarrollos.com.ar
+54 342 5166493

Youtube
Instagram
Facebook

Las imágenes son ilustrativas.
Copyright © 2024
Website by Widu Studio.
